项目钢结构防火涂料施工组织设计
发布者:斯凯肯  发布时间:2022-08-05   浏览量:3544次


一、编制依据


本工程施工措施编制依据如下:

1、本施工措施是根据下列文件、图纸、工程法规、质量检验评定标准等依据编制而成。

1)                               施工图纸;

2)国家有关建筑工程法规、规范与文件;

3)建筑施工安全检查标准JGJ59—2011;

4)本公司ISO9002国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量;

2、本施工措施遵守的有关规范、标准:

1)《工程测量规范》GB50026—2020;

2)《钢结构设计规范》GBJ50017—2017;

3)《钢结构工程施工质量验收规范》GB50205—2020

4)《建筑钢结构防火技术规范》GB 51249-2017

5)《钢结构防火涂料应用技术规程》CECS24-2020

6)《建筑施工高处作业安全技术规范》JGJ80—2016;

《施工现场临时用电安全技术规范》JGJ46—2019;

二、工程概况

本工程名称为                               ,建设地点为                       ;建设单位是

本工程为          结构,钢结构主体,建筑高度为     m,屋面网架高度为      m;总建筑面积       ㎡,建筑基底面积      ㎡。本工程钢结构防火涂料涂装部分具体包括:                                                                     。本工程防火等级为   级,要求耐火极限为:钢梁      h,钢柱      h,其他构件      h。其他构件包括:                                  次要构件。


三、质量目标:

本工程要求产品合格率100%

产品优良率95%以上

.施工准备

1.组织有关工程管理和技术人员对钢结构防火要求进行分析、研究。查找有关规范、图集,做好充分技术准备。

2.根据施工图纸结合本单位的设备和技术条件、材料的性能,制定出防火涂装施工方案,并提出材料计划。

3.对防火涂装工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。

4.钢结构防火涂装工程所使用的材料除应有出厂合格证和检验报告。

5.在防火涂料进场后按照规范要求进行粘结强度和抗压强度防火涂料与钢结构防腐涂料相容性试验,试验结果合格后方可使用。

6.在防火施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。

7.防火涂装前,应对底漆、中间漆、面漆的涂层厚度及漆膜完整程度进行检查验收,对不合格部位认真修复、完善。油漆涂层验收合格后才能进行防火涂料涂装。

五.施工组织及进度安排

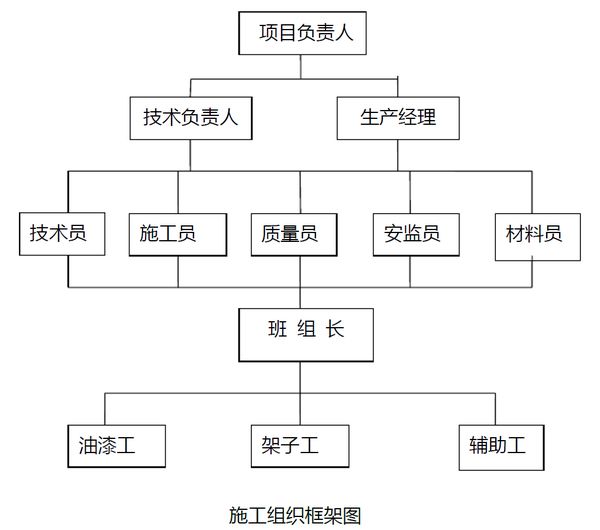

施工组织架构图




进度安排的总体原则是:合理安排,精心组织,有序施工,确保工期。钢结构防火涂装工程按照钢结构总体工期计划,安排好施工进度,组织好施工人员,具体进度计划见施工进度计划表。






六.劳动力计划

防火涂装工程施工劳动力计划(见防火涂装工程施工劳动力计划表)




七.主要施工机械设备

主要施工机械设备(见主要施工机械设备表)






八、过程检验和试验计划

根据国家标准《建筑钢结构防火技术规范》GB 51249-2017、《钢结构防火涂料应用技术规程》CECS24-2020、《钢结构工程施工质量验收规范》GB50205-2020对本工程防火涂料材料进场和防火涂装过程进行检验和控制。

1、原材进场检验

钢结构防火涂料进厂时,产品质量应符合有关标准规定,并应附有涂料品种名称、技术性能、制造批号、贮存期限和使用说明。此外,还必须有国家检测机构的耐火极限检测报告和理化性能检测报告,必须有防火监督部门核发的认证证书和厂家产品合格证。

经业主及监理同意本工程使用“斯凯肯(中国)集团股份有限公司”生产的“华意”、“斯凯肯”牌防火涂料,根据“应急管理部消防产品合格评定中心”出具的该品牌产品的“产品型式认可证书”,本工程钢柱耐火极限为3小时选用“华意”牌室外非膨胀型防火涂料(涂层厚度 33 mm)、钢梁耐火极限为2小时选用 “华意”牌室内膨胀型防火涂料(涂层厚度 3.3 mm)、其他钢构件选用“华意”牌室内膨胀型防火涂料(涂层厚度 2.0 mm)。

2、工程检验

根据《钢结构工程施工质量验收规范》GB50205-2020要求做好检验批的划分,制定检验批、分项工程检验计划,严格执行检验批、分项、分部工程检验。本工程防火涂料涂装按照楼层划分为4个检验批,1个防火涂料涂装分项工程。

3、材料进场检验和试验

根据《钢结构工程施工质量验收规范》GB50205-2020要求,防火涂料应进行粘结强度和抗压强度试验。本工程膨胀型防火涂料用量小于100吨,抽样检测一次粘结强度;非膨胀型防火涂料用量小于500吨,抽样检测一次粘结强度和抗压强度。

九.防火涂料的施工方法

本工程钢结构重量大、安装高度较高、耐火极限要求高,防火涂料的施工存在一定难度。钢梁等采用膨胀型防火涂料次要构件,选择先在地面进行涂装,安装后再进行补涂的施工方法。钢柱防火涂装选择全部安装就位后再进行施工的方法。

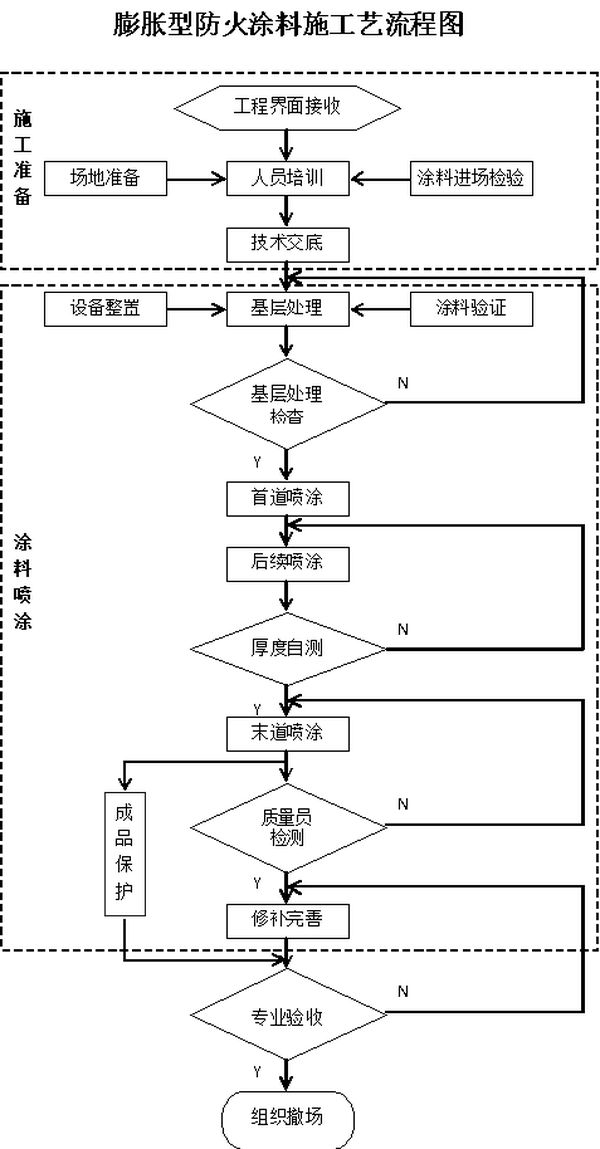

(一)膨胀型防火涂料施工方法

1.本工程膨胀型防火涂料采用单组份装膨胀型涂料。膨胀型防火涂料涂装方法为刷涂施工。防火涂料涂装前,前道防腐工序应施工完毕,且应符合相关标准和设计要求。对于漆膜损坏部位或漏刷部位应按要求补齐底漆、中漆、面漆。施工前,钢结构应验收合格。

2.待基材表面防腐漆膜干透后,清除防腐漆表面尘土等污物后可涂刷防火涂料,若出现溶剂咬底现象可选用膨胀型钢结构防火涂料界面底料,涂装厚度一般为50-60μm.底料干率需根据气候进行调整,一般在12-24小时,实干后再涂装膨胀型钢结构防火涂料。


3.防火涂料使用前应用电钻搅拌器搅拌均匀。如觉过稠可加入适量的专用稀释剂,使用比例应控制在10%以内。溶剂型防火涂料用专用稀释剂稀释,且不能任意用其他稀释剂稀释。

4.施工前应先做样板,确认样板无任何异常后,再进行大面积施工。施工时,为保证附着力,**遍涂层厚度应<40μm,待涂层干透后再涂下一遍,以后每遍涂层厚度应<50μm,直至厚度达到设计要求。操作者应携带测厚针检测涂层厚度,确保涂层厚度符合规范要求。

5.当底层厚度符合设计规定,并基本干燥后,方可施工面层。面层一般涂饰1-2次,面层施工应全部覆盖底层,颜色均匀、轮廓清晰、搭接平整,涂层表面有浮浆或裂纹宽度不应大于0.5mm。

6.施工过程中或涂层干燥前,施工环境温度应保持在-5-38℃,相对湿度不大于85%,现场通风状况良好,遇大风、阴雨天或构件表面结露时不宜施工。

7.未用完的涂料硬密封保存,以备再用。

(二)非膨胀型防火涂料施工方法

1.待基材表面防腐漆膜干透后,清除防腐漆表面尘土等污物后可涂刷防火涂料。

2.本工程非膨胀型钢结构防火涂料采用压送式喷涂机喷涂,空气压力为0.4-0.6MPa,喷枪口直径为6-10mm。钢柱防火涂料施工时,一层在地面搭设组合脚手架作为工作平台。二层以上在楼面上搭设组合脚手架作为作业平台。


3.非膨胀型防火涂料配料时应严格按照配合比加料或稀释剂,并使稠度适宜,当班使用的涂料应当班配制。

4.非膨胀型防火涂料应分遍施工,必须在前一遍基本干燥或固化后,再涂装下一遍。**道涂装应薄些,控制在0.5-0.8mm,以后每道涂装厚度为0.9-1mm,涂装间隔为12-24小时(根据环境气候不同需要可随时调整)。

5.施工温度在5℃以上为宜,在涂装和干燥固化期间应避免雨水冲淋,干燥固化时间为48-96小时。

6.涂层应剔除乳突,表面应平整,涂层干燥固化不好,粘结不牢或粉化、空鼓、脱落时,应铲除重新涂装。

十、防火涂料验收

(一)膨胀型钢结构防火涂层质量验收标准:

1.涂层厚度符合设计要求。

2.无漏刷、脱粉、明显裂缝等。如有个别裂缝,其宽度不大于0.5mm.

3.各涂层间应粘结牢固,无脱层、空鼓等情况。

4.颜色与外观符合设计规定,轮廓清晰,接茬平整。

(二)非膨胀型钢结构防火涂层质量验收标准:

1.涂层厚度符合设计要求。如厚度低于原定标准,但必须大于原定标准的85%,且厚度不足部位的连续面积的长度不大于1m,并在5m范围内不再出现类似情况。

2.涂层应完全闭合,不应露底、漏涂。

3.涂层不宜出现裂缝,如有个别裂缝,其宽度不大于0.5mm.

4.各涂层间应粘结牢固,无脱层、空鼓好松散等情况。

5.涂层表面应无乳突。母线不直度好失圆度允许偏差不应大于8mm。

(三)工程验收所需的技术资料:

1.国家检测机构的耐火极限检测报告和理化性能检测报告。

2.产品抽样检测的粘结强度和抗压强度等检测报告。

3.产品的合格证。

4.施工过程中,现场检查记录和重大问题处理意见与结果。

5.工程变更记录和材料代用通知单。

6.隐蔽工程中间验收记录。

7.工程竣工后的现场记录。

十一、安全施工措施

1.施工现场设安全监理进行现场安全措施的落实与管理,对现场施工人员、现场机械设备及现场用电进行统一管理。要求参加施工的特工作业人员必须是经过培训,持证上岗。施工前对所有施工人员进行安全技术交底。进入施工现场的人员必须戴安全帽、穿防滑鞋,高空作业必须系好安全带。

2.作业前应对使用的工具、机具、设备进行检查,安全装置齐全有效。

3.使用组合脚手架前对脚手架是否稳固进行验收,经检查无误,进行操作。人员到达操作面以后必须先将安全带挂好,在进行施工作业。高处作业使用的工具,材料应放在安全地方,禁止随便放置。

4.施工现场的机电设备、闸箱,应有可靠的防雨措施。电器操作必须由**人员进行,严禁非**人员操作。

6.安全设施有专人按规定统一设置,其他人不得随意拆动。因工作需要须拆动时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。

7.搞好安全用电,所有用电设备的拆除及现场照明均由**电工担任,使用的电动工具,必须安装漏电保护器。

8.重点把好高空作业关,工作期间严禁喝酒及打闹,手持工具应系好安全挂绳,避免直线垂直交叉作业。

9.切实搞好防火,各项操作均应按规定正确使用。

10.坚持班前安全会议制度,将当日工作安排及安全注意事项进行交底。

11.定期进行安全检查,预防和控制事故的不安全因素。
